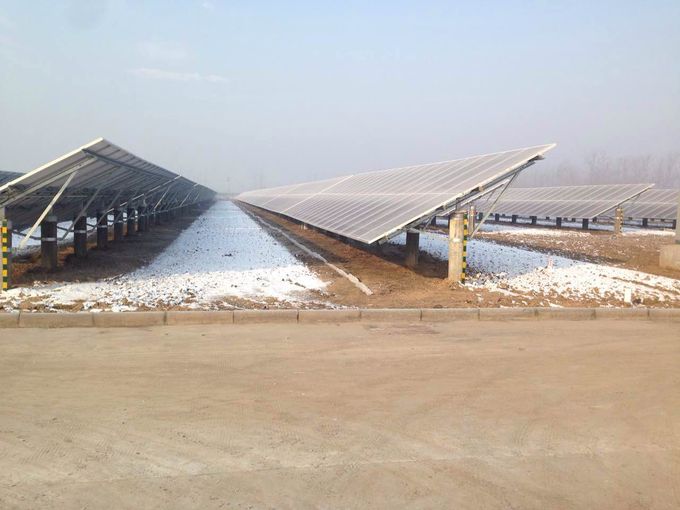

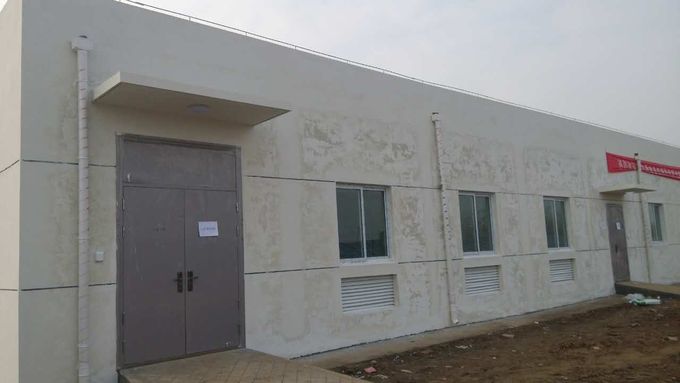

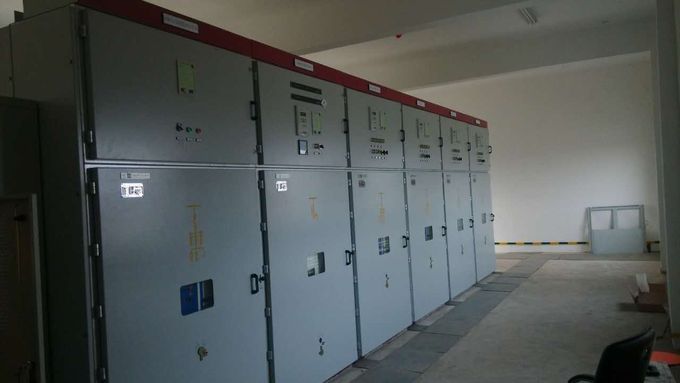

沛縣國源光伏電力有限公司(市國投集團控股企業)安國一期6MW太陽能發電項目于2015年10月16日全面開工。經過各方共同努力, 12月下旬,項目順利通過電站質量驗收和35KV汪國線線路驗收,并于2015年12月29日13時58分實現并網發電,正式投入運營。這也標志著國投集團新能源業務投資邁出了堅實一步。
該項目位于沛縣安國鎮采煤塌陷區內,利用多晶硅光伏組件建設太陽能光伏電站。一期裝機容量6MW,項目總投資約4800萬元;二期裝機容量8MW,項目總投資約6400萬元,兩期項目總占地面積約440畝。項目建設符合國家《可再生能源中長期發展規劃》的相關要求,也是國家《產業結構調整指導目錄》的鼓勵類項目。一二期項目全部建成后,預計每年可實現凈利潤1000萬元左右,每年可減排CO2 1.32萬噸、SOx 100噸、NOX 34噸,整個運行期間(25年)將節約標煤12.34萬噸,為周邊地區利用太陽能資源起到積極示范作用。
截至2016年1月13日,該項目總發電量為169120度。
